キッチンリフォームのしおり工事の流れ・スケジュール

つくる時間も、囲む時間も、心地よく。

相談・ショールーム見学から、工事中の暮らしまで。

①〜⑥としおりを見る

工事のスケジュールを見る

朝の光が入るキッチンで、朝食の皿を手渡す手元のイラスト(暮らしのイメージ)

ご相談から、使い始めるまで

第1章 思い描く

どんなキッチンなら、毎日が楽しくなりますか。

キッチンは、立つ場所から考えます。まずは、いいなと思うキッチンの写真を集めるところから。見比べるうちに、自分の好みが言葉になっていきます。

料理をしながら、食卓を見渡す。

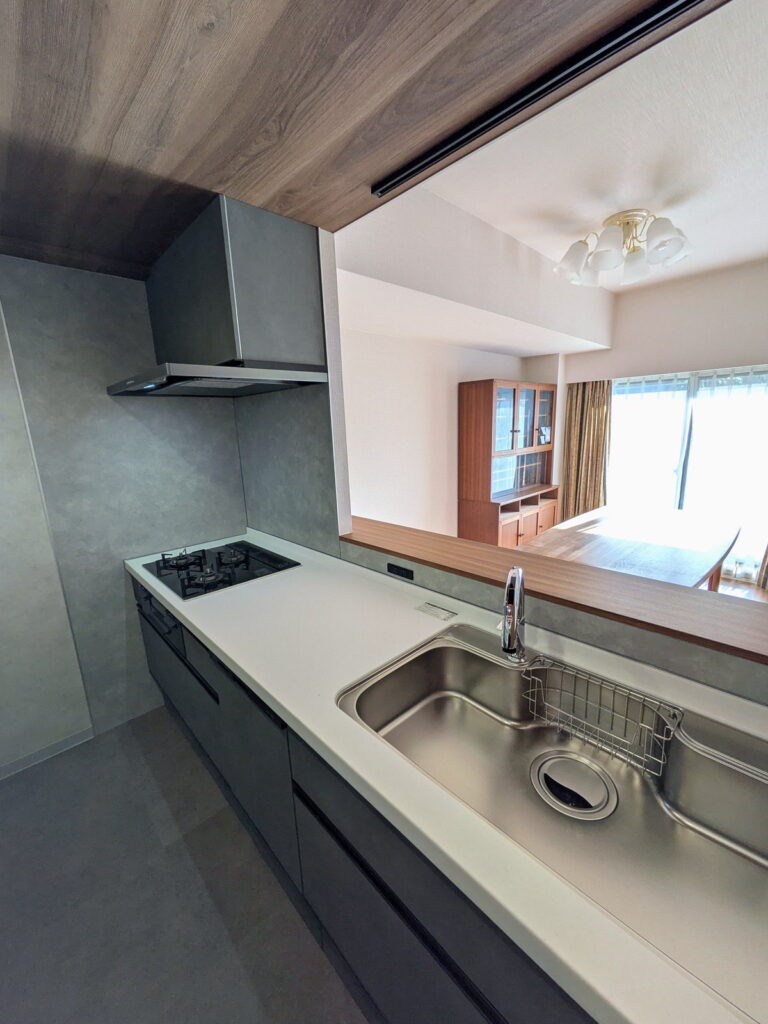

キッチン側から見た開口部と造作カウンター。シンクに立つとリビング・ダイニングを見渡せる
実施工の写真キッチン側から見た開口部と造作カウンター(中野区・マンション)

できた料理を、すぐ食卓へ。

開口越しにつながるキッチンとダイニング
実施工の写真開口越しにつながるキッチンとダイニング(中野区・戸建て)

気になった写真は、ご相談のときにお見せください。3枚ほどあると、好みが伝わりやすくなります。

つぎは第2章相談する

第2章 相談する

同じ場所での交換も、動かす相談も。

ご相談やお打合せは、事前のご予約をお願いしています。

  1. ご連絡

    お電話かフォームから。高さや収納、家電の置き場所、調理と片づけの動き。困りごとからで大丈夫です。時期やご予算も、決まっている範囲で。

  2. 現地確認

    レンジフードの排気の位置と径、排水の勾配と行き先、ガスと電気の容量、コンセントの位置を確かめます。

  3. ご提案

    工事の範囲を一緒に決めて、おおよその費用をそろえます。

よくあるご相談

いくつかが重なることもあります。どこまでにするかは、現地で一緒に整理します。

⑤ キッチン:動かすときの工事と、設備の実例

必要な方へ

マンションの方へ:管理組合への申請

マンションの専有部の工事は、管理組合への申請が必要です。中野区のマンションでは、間仕切り壁の開口にあたるため、管理組合へ申請したうえで着工しました。着工の3週間前までの提出が条件だった例もあります。

申請者・必要書類・提出期限は管理規約で確かめます。工事図面や工程表など、工事の内容に応じて必要になる専門書類の準備はISCが支え、申請書の提出などお客様側の手続きと分担を決めます。

IHと電気の容量のこと

IHにする場合は、電気の容量と分電盤の回路を確かめます(分電盤を交換した現場もあります)。

費用の見方

公開している費用は、記事に記載した範囲の工事一式の総額で、設備単体の価格ではありません。税込・税抜の別や端数の扱いは記事ごとに異なるため、各記事の表記をご確認ください。

同じ範囲でも工事内容・仕様・現場の状況で変わるため、あなたの住まいの金額はお見積りでお伝えします。

つぎは第3章選んで決める

第3章 選んで決める

引き出しを開けて、天板に手を置いて、決めていく。

ショールームやサンプルで実物を確かめながら、ひとつずつ決めていきます。実際に動かしてみると、使いやすさが体で分かります。

ショールームで、キッチンの引き出しを開けて中を確かめる人と、案内係のイラスト

ショールームで、試してみること

  1. 天板に手を置く

    実際に立って手を置き、高さを確かめます。

  2. 引き出しを開ける

    引き出しの開け閉め、シンクの広さと水栓の高さ。

  3. 普段の道具が入るか、想像する

    しまう物と、手の届く範囲。食器洗い機やごみ箱、家電の置き場所とコンセントも、このときに。

  4. 吊戸棚の下で確かめる

    下に手が届くか。杉並区井草の現場では、昇降式の吊戸棚を下ろしたときに水栓とぶつからないかまで確かめて選びました。

扉・ワークトップ・キッチンパネルの色は、下の実例写真とサンプルで確かめます。

背面のカップボード。ダストスペース、引出し、蒸気に対応した家電収納庫

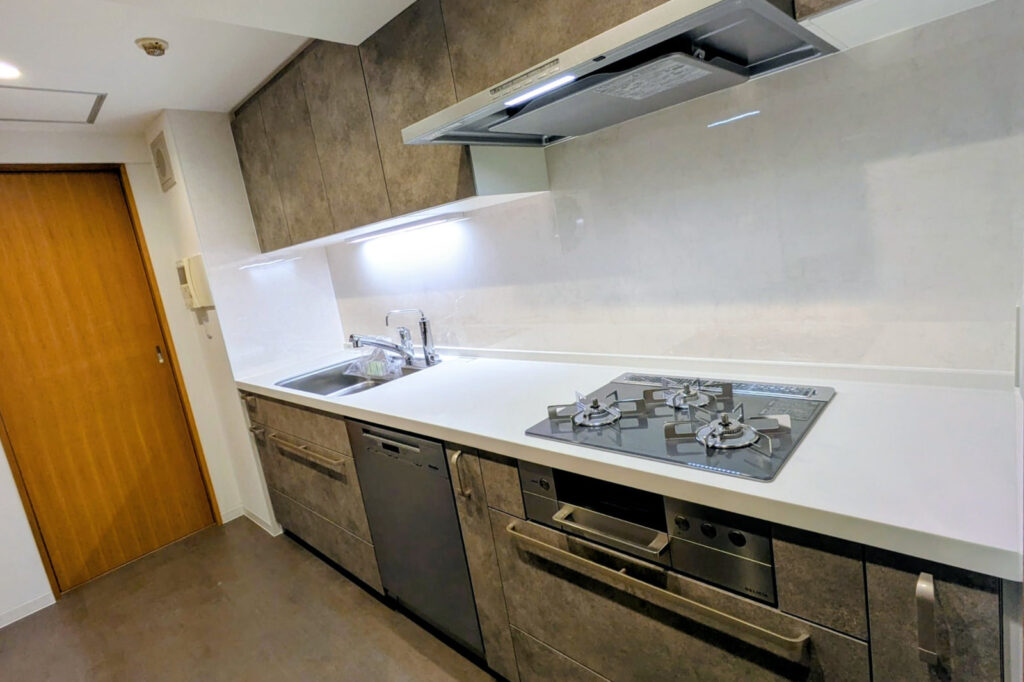

実施工の写真たとえば、しまう場所。ダストスペースと家電収納庫のある背面のカップボード(中野区本町・戸建て)

決まったら、お見積り・ご契約へ

メーカーや職人と調整して部材を確かめ、工事の内容と金額をご説明します。お見積りを確定してご契約、そのあと発注と工程表づくりへ。工程表では、解体・配管・下地・キッチン施工・ガスの接続・内装の日を決めます。

つぎは第4章工事の日々

第4章 工事の日々

工事の進み方と、キッチンが使えない期間。

実際の工程表による予定例

同じ位置でキッチンを交換(戸建て)

  • 着工前の準備
  • 工事の日(予定例)
  • 工程表に作業の記載がない日

キッチンが使えない期間解体を始める日から、使用再開の確認が済むまで。使い始める日は、工事の最終日とは限りません。担当者にご確認ください。

  1. 着工前

    商品の納期と工事の日程を確かめます(マンションでは管理組合への申請も)。

  2. 1日目

    解体

    キッチンを解体し、今ある電気配線を改修します。下地の造作も、この日から。

  3. 2日目

    下地・配管

    下地の造作と、配管の工事。

  4. 3日目

    工程表に作業の記載がない日です。

  5. 4日目

    組立

    新しいキッチンを組み立てます。

  6. 5日目

    接続

    給排水・電気・ガスを、同じ日に接続します。

  7. 6日目

    工程表に作業の記載がない日です。

工事の範囲同じ位置でのキッチン交換(下地・配管と、給排水・電気・ガスの接続を含む)

予定であり、実施の記録ではありません。含める工事によって、工程と期間が変わります。あなたの工程表は、ご契約のあとに一緒に組みます。

関連する実例:同じ位置でキッチンを交換した中野区の戸建て

ほかの進め方では、ここが変わります

  • 間口を広げる(中野区・戸建て)

    垂れ壁と天井の一部を解体して天井をつくり直すため、大工工事が加わります。記事の工程表では、9日目にキッチン施工、10日目にガスをつなぐ予定でした。キッチンのほかにトイレ・内装・照明・エアコン・内窓・玄関収納を含む、約3週間の工事です。

    この工事の記事
  • 壁をひらいて、LDKまで(中野区・マンション)

    間仕切り壁の開口と、開口に合わせた天井・壁のつくり直し、給排水管の移設と換気ダクトのつなぎ直しを済ませてから、キッチンを納めました。造作カウンターや背面収納、内装などを含む、18日間の工事です(記事)。

    この工事の記事

工程表ができたら、決めておくこと

  • 食事キッチンが使えない日の食事を、先に考えておきます。
  • 冷蔵庫仮置きの場所と、電源を決めます。
  • 食器・調理道具箱詰めと、工事中に使う最小限のものを分けておきます。
  • 使える水栓洗面所やお風呂の水栓が使えるか(工事の範囲によります)。

解体すると、見えてくるもの

キッチンは、配管と排気の経路を通してから納めます。見えなくなる前に確かめておきたいところを、実際の現場の写真で。

別々の現場の写真です。上の予定例の記録ではありません。

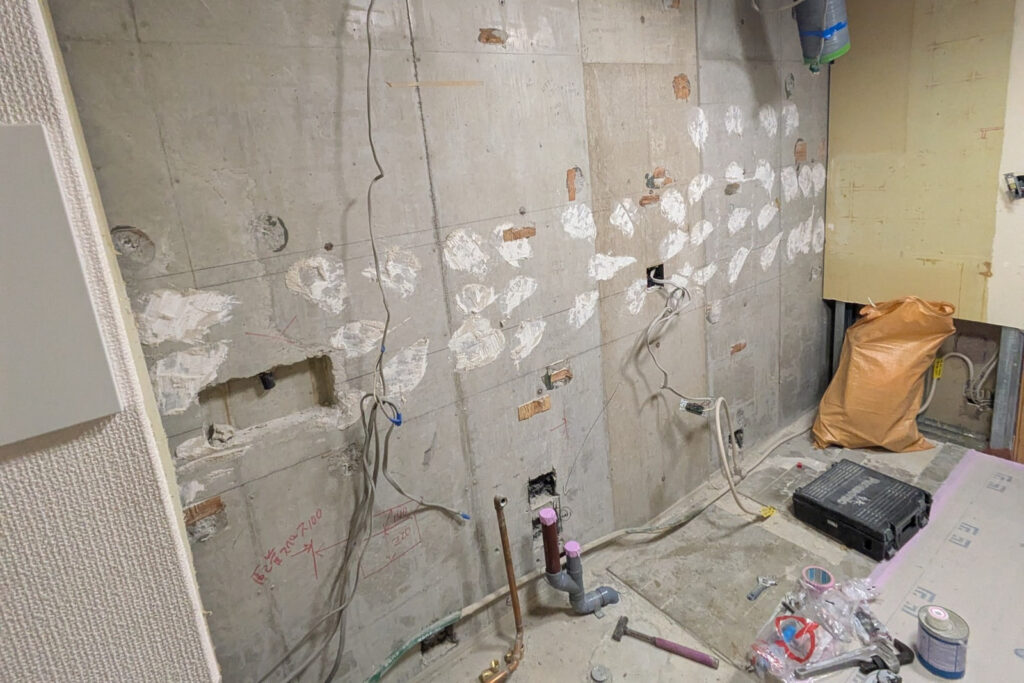

解体後のキッチン。下地まで戻したコンクリートの壁に、新しい給水管と排水管を立ち上げている
実施工の写真解体後のキッチン。下地まで戻した壁に、新しい給水管と排水管を立ち上げたところ(中野区東中野・マンション)この現場では、給排水管・電源・ガス栓を移設してから仕上げました。

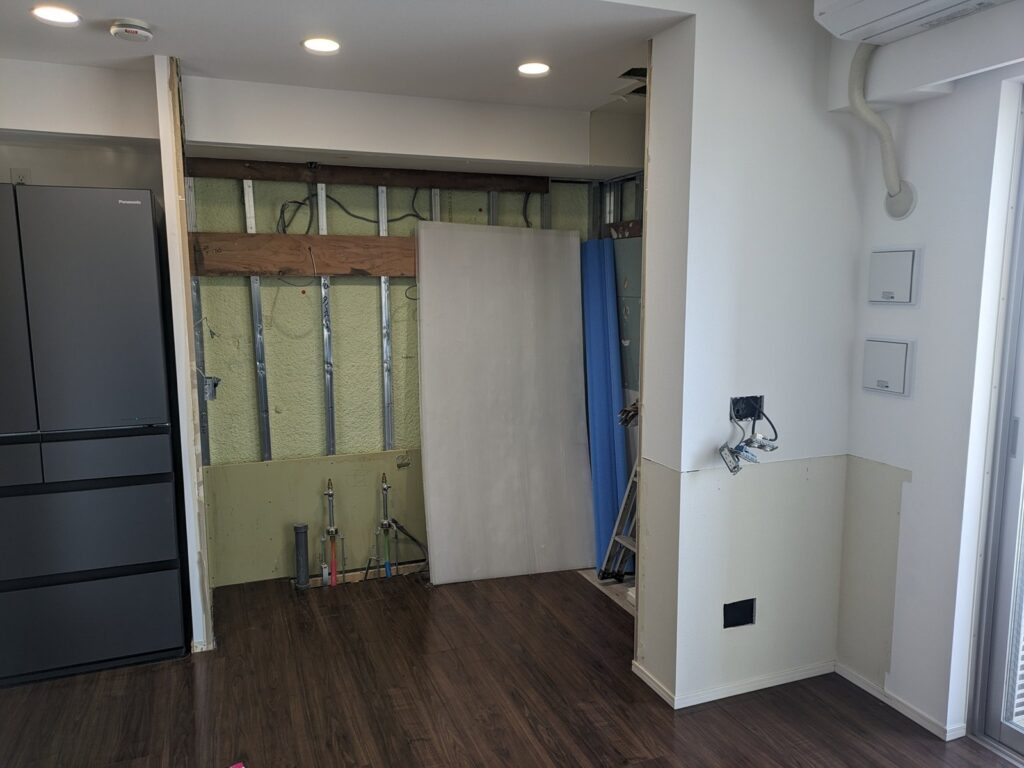

既存のキッチンと背面収納、壁のタイルを撤去した状態。下地と給排水管、配線が見えている
実施工の写真既存のキッチンと背面収納、壁のタイルを外したところ(中野区東中野・マンション)下地と給排水管、配線が見えています。見えなくなる前の写真を残しておくと、あとで役に立ちます。

解体後の現場を見ていただくときは、安全に案内できる日を事前にご相談ください。工事中の現場は職人の作業場所で、日によっては立ち入れないことがあります。変更や疑問は、その都度共有します。

つぎは第5章新しい暮らし

第5章 新しい暮らし

新しいキッチンで、最初の一皿を。

使い始めてからのことを、ここにまとめました。

小さなキッチンから食卓へ、母が料理を運び、息子が父にサラダの皿を渡す挿絵

使い始めてから

使い方と手入れ
食器洗い機・レンジフード・水栓の使い方を、引き渡しのときに一緒に確かめます。分からないことは、その場でお尋ねください。
相談先
工事のあとの補修やメンテナンス、気になることは「以前ご依頼いただいた方へ」から承ります。以前の工事の時期や担当者名も、分かる範囲で添えていただけます。

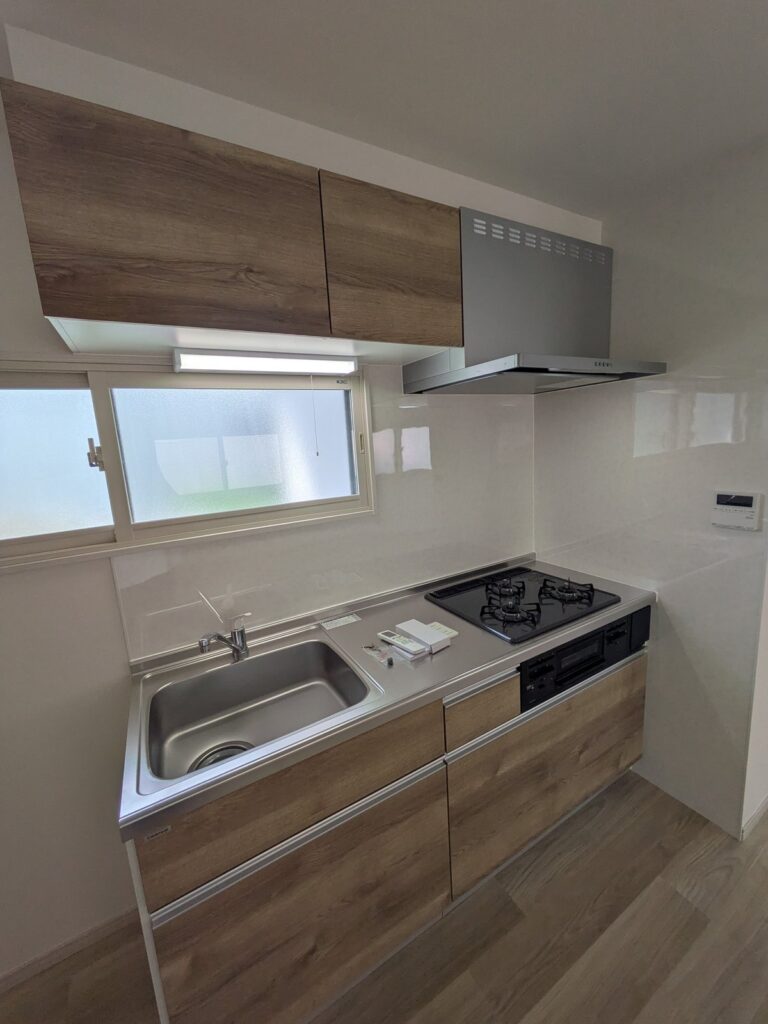

中野区東中野のマンション。リフォーム後の壁付L型キッチンと、リビング側に造作した白い天板のカウンター
実施工の写真工事を終えたキッチン(中野区東中野・マンション。上の2枚目の工事中の写真と同じ現場)このキッチンの施工事例を見る
アイエスシー 取締役・営業の岩井亮祐

岩井 亮祐

取締役/営業・ご相談を担当します

決まっていないことが多いままで、大丈夫です。

今の住まいで困っていることから伺います。ご相談やお打合せは事前のご予約をお願いしていて、東中野の事務所でも現地でも承ります。

平日 9:00〜17:00(土日祝日はつながりません)。ご予約をいただければ、土日祝日のお打合せも承っています。ご予約の方法と大切にしていることは ③ リフォームのご相談 に、事務所への行き方は アクセス にまとめています。

来店予約はこちら
トップへ戻る
